Excel-繪製甘特圖

甘特圖是以日期為核心來呈現工作進度的一種圖表,如果要使用 Excel 的統計圖來呈現,該如何處理?(參考下圖)
Excel-繪製甘特圖

【設計與解析】

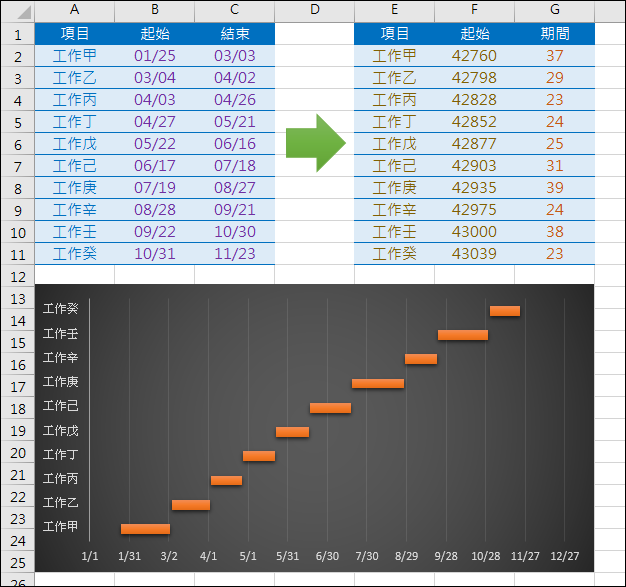

1. 根據起始日期和結束日期來找出兩個日期的差距。
(1) 取得起始日期的數值,儲存格F2:=N(B2)
(2) 計算兩個日期之間的差距,儲存格G2:=C2-B2

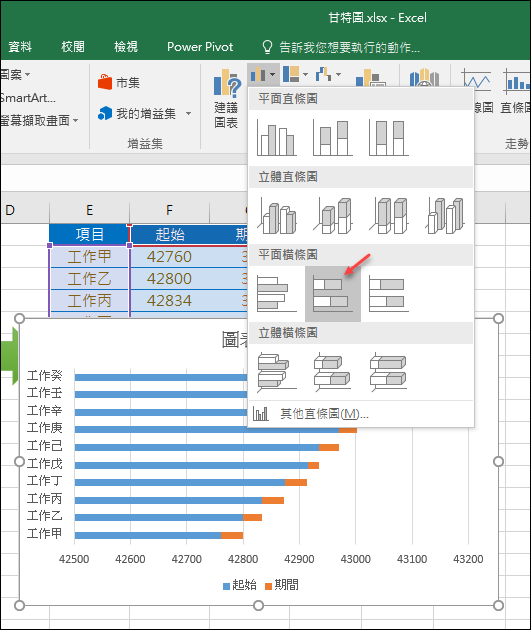

2. 選取儲存格E1:G11,選取「堆疊橫條圖」。

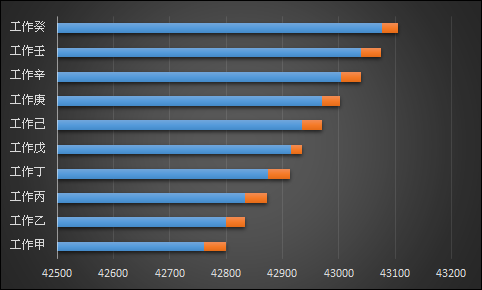

Excel-繪製甘特圖
選取一種圖表格式:
Excel-繪製甘特圖

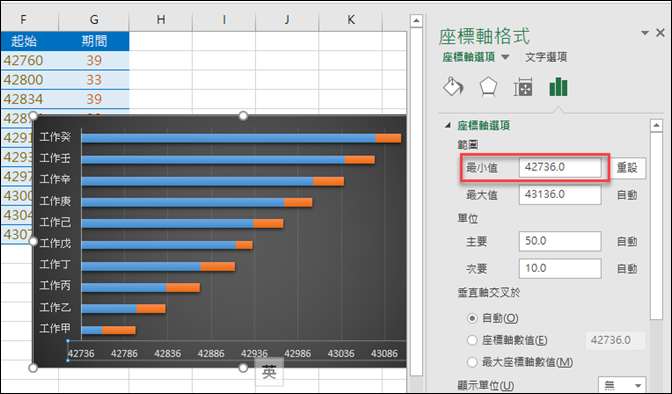

3. 在座標軸格式中,設定最小值(本例:42736,此數代表2017/1/1)。
Excel-繪製甘特圖

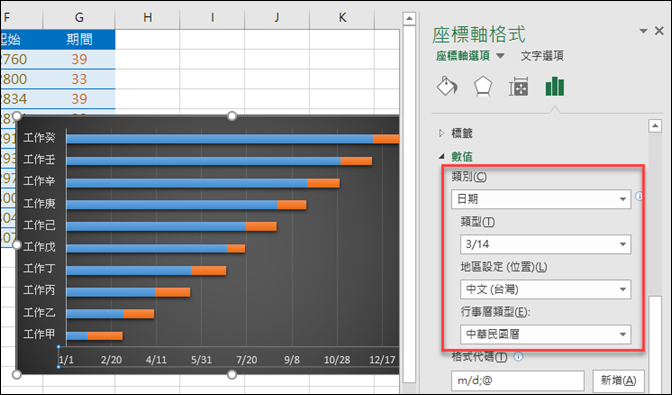

4. 設定座標軸格式中的類別類型。
Excel-繪製甘特圖

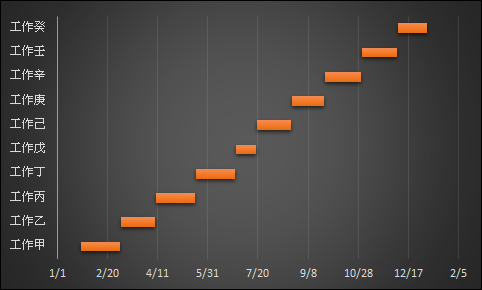

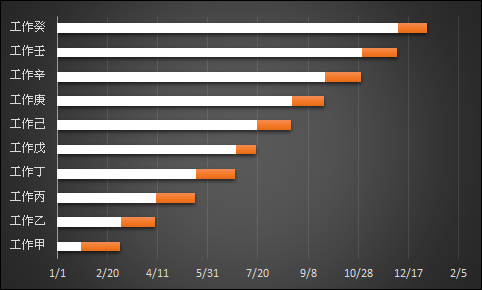

結果可以修改色彩:

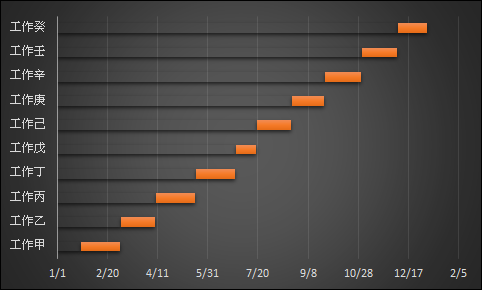

Excel-繪製甘特圖
Excel-繪製甘特圖
Excel-繪製甘特圖
